田原バイオマス発電所

ボイラー設備のリフティング工事

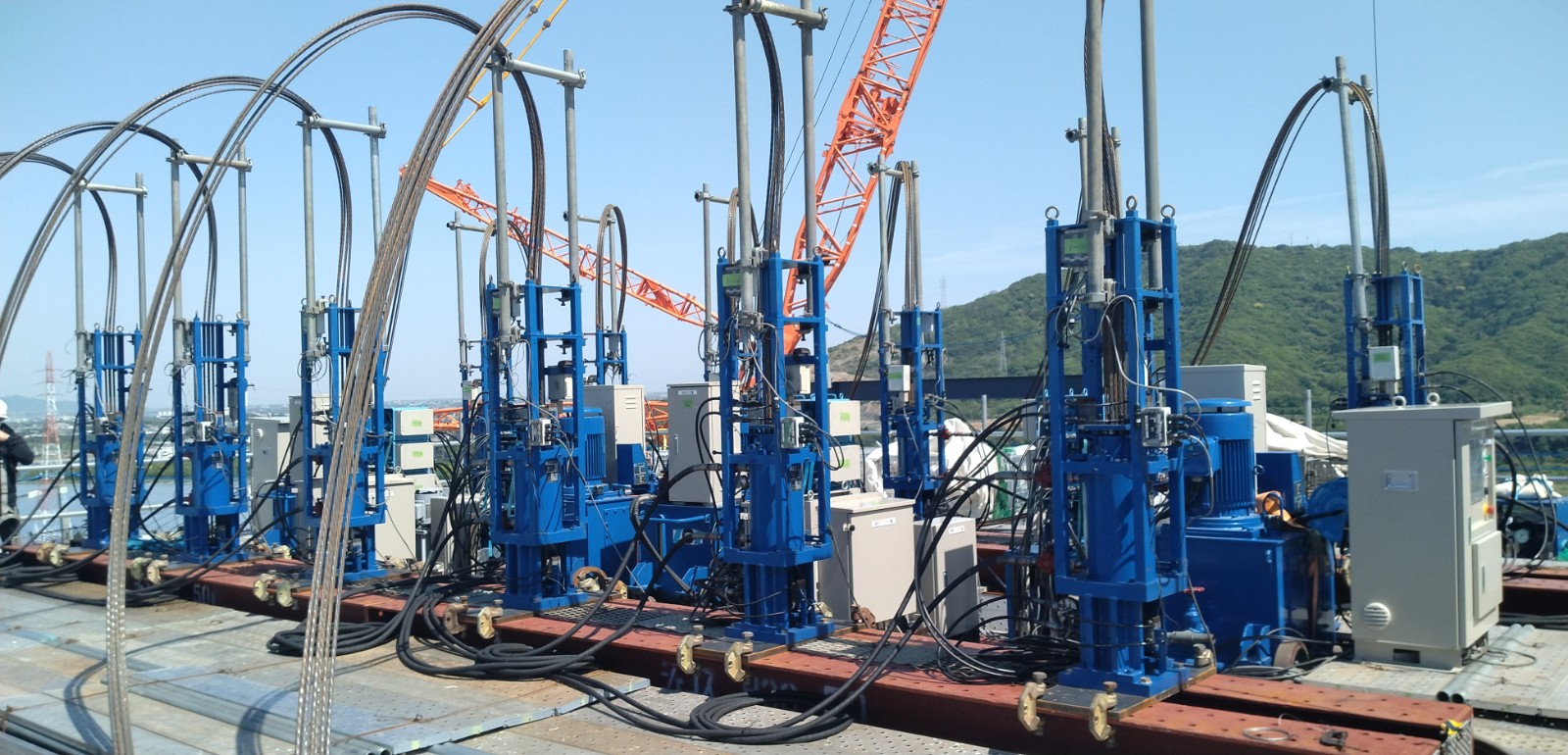

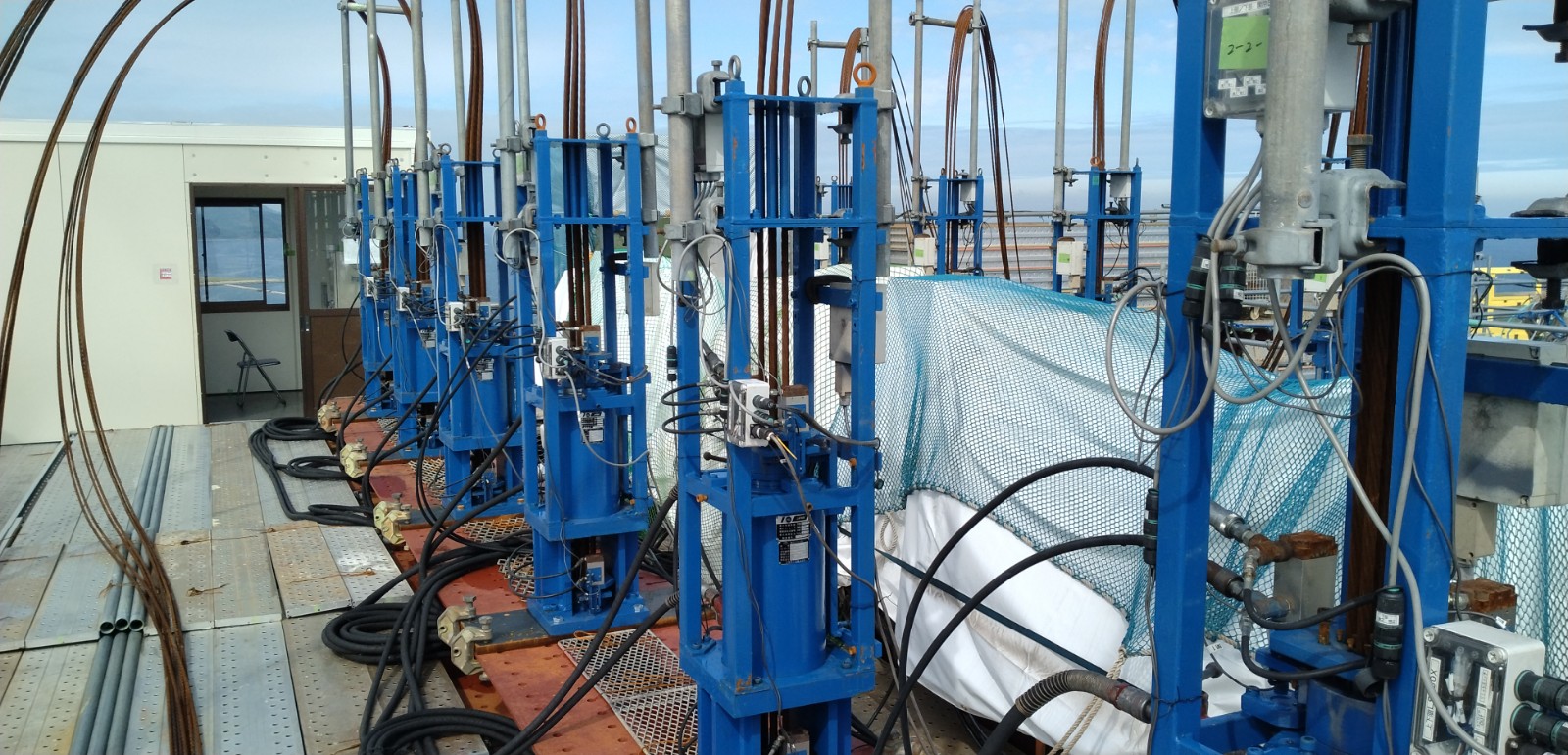

愛知田原バイオマス発電所建設工事において、ボイラー設備据付のリフティング工事を担当しました。建屋頂部に設置された油圧ジャッキを操作し、各種ボイラー設備搬入→溶接→リフティングを繰り返し行いました。溶接面の肌合わせ(開先)範囲が狭いため、調整は㎜単位の管理でしたが、高精度プログラムにより安全・スピーディーにリフティング工事完了を実現しました。

施工期間
2023年4月 ~ 2024年3月
元請業者
西日本プラント工業
重量
250t~380t
揚程
40m
